แนวทางจัดการโครงสร้างที่เสียหาย (จบ)
30 พ.ค. 2557
ลุงแจ่มเตือนภัย : แนวทางจัดการโครงสร้างที่เสียหาย (จบ)
ระดับความเสียหาย ระดับ 3 มาก โครงสร้าง ทรุด เอียง ดัดงอเล็กน้อย คอนกรีต แตกเป็นชิ้นๆ ถึงเนื้อใน เหล็กเสริม เหล็กแกนคดงอ เหล็กปลอกง้างออก แนวทางจัดการ ซ่อม + เสริมเหล็กปลอก + เสริมเหล็กแกน
ระดับความเสียหาย ระดับ 4 มากที่สุด โครงสร้าง ทรุด เอียง ดัดงออย่างชัดเจน หรือ พังถล่มโดยสิ้นเชิง คอนกรีต โครงสร้างหลุดแยกเป็นชิ้นๆ หรือขาดเป็นช่วงๆ เหล็กเสริม เหล็กแกนและเหล็กปลอก ขาด บิดเบี้ยว อย่างมาก แนวทางจัดการ รื้อทิ้ง + สร้างใหม่

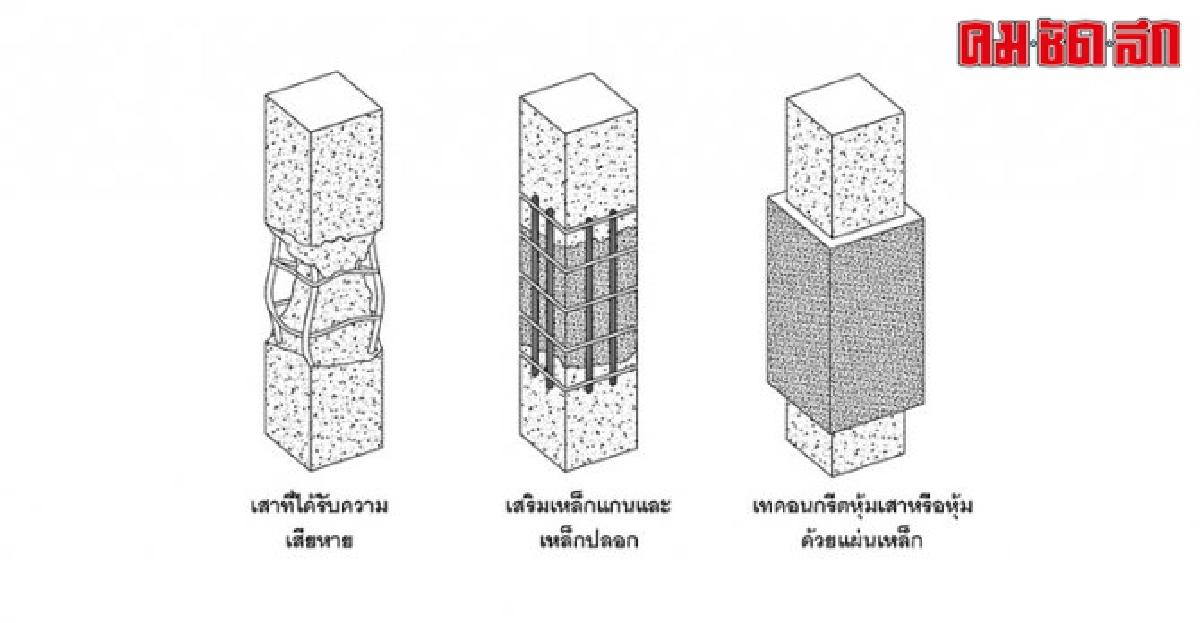

1.ค้ำยันโครงสร้างบริเวณที่ต้องการซ่อม
2.สกัดปูนฉาบที่ผิวและคอนกรีตที่แตกร้าวด้านในออกมาให้เหลือเฉพาะเนื้อคอนกรีตส่วนที่แข็งแรง
3.เสริมเหล็กแกนเท่ากับหรือมากกว่าจำนวนเหล็กแกนในเสาเดิม
4.เสริมเหล็กปลอกขนาด 9 มม. ระยะเรียงไม่เกิน 7.5 ซม. รอบเหล็กแกน
5.เทคอนกรีตหุ้มเสาเดิมให้ใหญ่ขึ้น หรือใช้แผ่นเหล็กหุ้มเสาแล้วเทคอนกรีตลงไป
6.คงค้ำยันไว้ จนกว่าคอนกรีตจะแข็งตัวดี (ไม่ควรน้อยกว่า 14-21 วัน) จึงถอดค้ำยันออก
การซ่อมและเสริมเหล็กด้วยวิธีข้างต้นนั้น สามารถทำเฉพาะบริเวณที่เสียหายหรือหากเสริมเสาทั้งต้นได้ก็ยิ่งดี นอกจากวิธีที่กล่าวมาแล้วยังสามารถใช้วิธีอื่น ๆ ได้ เช่น การเสริมค้ำยันทแยงเหล็กหรือไม้ การหุ้มด้วยแผ่นคาร์บอนไฟเบอร์ เป็นต้น ทั้งนี้การเลือกใช้วิธีใดควรปรึกษาวิศวกรด้วย
